现场勘察→与甲方技术人员现场交流→确定实施方案→对设备进行分析→制定应急方案。
流程主要根据搬迁前的需要制定,主要详细了解当前系统设备情况,系统运行情况。针对所了解情况制定详细搬迁方案以及应急方案。
工程师了解用户现在机房的现状以及搬迁后的具体要求。充分考虑在实施过程中可能出现的各种情况,定制详细可行性的迁移实施计划,将机房迁移工作对用户的影响降至最小。在搬迁过程中需要UPS厂家技术人员密切配合。
为保证搬迁工作顺利、有序、安全的进行将制定详细的搬迁流程,进行细致的分工,具体工作安排到人,责任到人。
人员组织安排,UPS电池搬迁工作由计算机机房信息中心负责总体协调,设搬迁工作2021-12-20
ups电源主机:机房施工单位工作组;设备搬迁工作组;设备调试工作组;专家组;具体分工如下:
1、总指挥负责按搬迁方案时间表落实各单位工作进度到位时间,协调各单位工作的相互连接,及时发现情况给予调整、协调总体指挥搬迁工作。

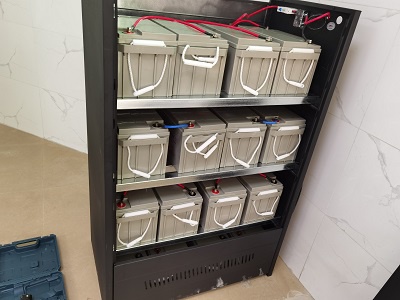

2、机房施工工作组根据要求把电池(12组,共256节)一一到位。
3、设备搬迁工作组负责安全、完好,齐备的设备(电池)搬迁工作,从原机房处拆卸后,轻搬轻放运入新建机房中,相应对设备(电池)安放位置并连接到位。
4、设备调试工作组由原设备维保单位工程师组成,负责原UPS关机,对UPS线路、性能的检测、调试工作。
ups电源主机控制主板,总是跳转到电池组供电模式。在此模式下,蜂鸣总是不断地鸣叫提示。马上组织人员检查电路,分析故障原因。最后和机房的立式空调联系起来了,每次启动空调时间不长,就自动转为电池组供电。显然这是市电输出受到大功率空调机影响所致。但是他们是分开两路单独供电的,是从不同的配电室里面的配电盘接来的,怎么会产生互相呢?ups电源制造商,ups不间断电源,UPS电源,ups电源价格,
顺着电线打开天花板、地板、接线盒等逐点进行排查,看是不是什么地方电路虚接到一起了,最后发现它们的零线和地线接到了一块。如此模糊的,对UPS的影响都能被体现到,果然是个精密设备,不能有一点的含糊,如果对空调的地线进行分开处理,分开零线和地线后,再启动空调,发现没有再出现UPS跳转电池组的情况,电源的质量对企业网络能否稳定、安全至关重要。但网络电源安全实际上还有很多属性,如高性能、可扩展性、可靠性、功能性、准确性和可用性等。为了使企业网络电源能持续稳定地运行下去,除了平常的规范使用外,周期性地利用各种测试工具,对网络电源环境实施维护测试也是必须的。整个机房供电安全系统,需要技术人员认真维护,并要做好日常排查工作,及时发现问题,分析处理非计划停机造成的影响等。ups电源制造商,ups不间断电源,UPS电源,ups电源价格,2021-12-20
